Gatorade Anlage, Pepsi Co, Oklahoma, Staaten von Amerika
{{{sourceTextContent.subTitle}}}
Im Juni 2006 Pepsico wählte einen 165-Morgen-Aufstellungsort entlang Landstraße 69A im MidAmerica Industriepark bei Pryor, Mayes Grafschaft, Oklahoma, als die Position für seine neue $180m Herstellung und Absatzzentrum für Gatorade und treibt Eignung-Wasser an
{{{sourceTextContent.description}}}
Die 1.5 Millionquadrat Fußanlage wurde auf einem Karriere fördernd Zeitplan konstruiert und war für September 2007 betrieblich.
Im Februar 2010 verkündete Pepsico seine Entscheidung, um die Anlage wegen der schwachen Produktionsrate zu schließen. Pepsico wickelt oben Betriebe an der Anlage in den nächsten Monaten und behält die Ausrüstung an der Anlage bei, bis ein neuer Arbeitgeber übernimmt.
Die Anlage hat einen engagierten Bereich des 37,000m ² zur Fertigung der HAUSTIER-Flaschen, wenn das 102,200m ² für die Einlagerung und Verteilung benutzt ist. Es gibt vier ganztägig füllende Linien an der Anlage, die 3.000.000 Flaschen von Gatorade füllt und treibt Wasser jeden Tag an.
Die Anlage ist die 9. Verteilung und der Herstellungsbetrieb für Gatorade in den US.
Betriebsexpansion
Die Anlage geöffnet auf Zeitplan im September 2007. Für Dezember 2007 wurde ein Expansionsprojekt, zum von vier neuen füllenden Linien anzubringen verkündet. Die Expansion wurde im März 2008 abgeschlossen.
„Im Februar 2010, verkündete Pepsico seine Entscheidung, um die Anlage wegen der schwachen Produktionsrate zu schließen.“
Neue Technologie wird an der Anlage eingesetzt, die die Flaschen mit höheren Geschwindigkeiten füllt. Die Kroneausrüstung füllt Flaschen mit einer Rate von 1.200 pro Minute im Vergleich mit den früheren 800 pro Minute.
Zusätzlich hatte Tiger Woods unterzeichnet, um Gatorade zu fördern und eine Gatorade Vor-linie hatte, die Gatorade Tiger genannt wurde. Die Linie hatte drei spezielle Aromen und verwendete einen neuen Flaschenentwurf und ein neues Format. Die Gatorade Tigeraromen, angespornt und von Tiger selbst vorgewählt, die eingeschlossene Kirschmischung, die Zitrusfruchtmischung und die Traube und wurden in einer Flasche 500ml und in einer Flasche 32oz verpackt.
Im Dezember 2009 bestätigten Firmabeamte, dass die Gatorade Vor-linie, nämlich Gatorade Tiger, eingestellt wird. Die Firma sagte, dass sie die Marke einstellt, um Raum für andere neue Produkte 2010 zu bilden.
MidAmerica Industriepark
MidAmerica ist eine 9.000-Morgen-Herstellung und verarbeitet und lokalisierter Süden des Absatzzentrums von Pryor. In zuerst errichtet 46 Jahren vor (gegründet 1960), hat der Park four-lane Zugang zu den Haupttransportwegen beide national und national (einschließlich airpark und ein Schnellzugriffs zum Tulsa-Hafen von Catoosa). Der Park hat auch preiswerte Elektrizität von der großartigen Fluss-Verdammungs-Berechtigung und eine reichlich vorhandene Wasserversorgung, die durch großartigen Fluss eingezogen wird.
Der Park hat jetzt einen 365-Morgen-regionalen Geschäftsflughafen mit einer 5,000ft Laufbahn und besitzt das Abwasser und die Wasseraufbereitungsanlagen. Über 70 Unternehmen befinden sich im Industriepark, einschließlich Betriebe von acht Fortune- 500firmen. Chris Weber, Betriebsleiter der neuen Gatorade Anlage, sagte, dass der Pryor Aufstellungsort gewählt wurde, weil er im Herzen des neuen Absatzgebiets der Anlage liegt. Zusätzlich sind das Wasser und die elektrische Leistung (geliefert durch PSO) preiswerter und die Baustelle waren gut vorbereitet, Ebene und „schaufeln Sie bereites“.
Aufbau

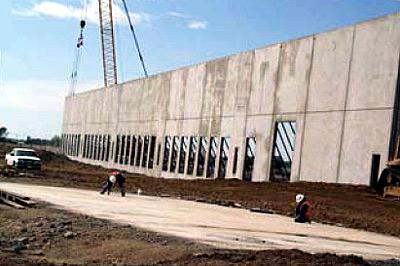

Bahnbrechend für die neue Anlage fand in mid- Juli 2006 statt. Die neue Anlage wurde auf einer Karriere fördernd Aufbau-Zeitachse mit der Absicht errichtet, um in Kraft zu sein für September 2007. Die Entwurfserbauer für das Projekt waren Haskell Company (195 Arbeitskräfte am Ort).
Baugenehmigung wurde fast sofort durch den Park bewilligt, nachdem man die Pläne gesehen hatte und der Park ließ auch etwas Infrastrukturverbesserungen die Anlagen, die die massive benötigte Gatorade Anlage zulassen diese sind.
„Die Anlage öffnete sich auf Zeitplan im September 2007.“
Eine 14in Wasserlinie leitete sich um das Gatorade Eigentum um, um Weise für Aufbau zu bilden und eine aufeinander folgende Abfallbehandlunganlage des Reihen-Reaktors (SBR) wurde konstruiert.
Zusätzlich war eine neue 24in Abwasserlinie Projekt für Gatorade angebracht. Dieses war eine Zweisegment Übernahme, zum eines gesundheitlichen Abwasserkanals des 24in Gravitationsflußgravitationsflusses zu konstruieren.
Segment man trägt Abwasser von der Gatorade Anlage unten zu einer Pumpenstation des rohen Abwassers. Segment zwei trägt das rohe Abwasser ostwärts und die Riegel in MidAmericas Hauptabwasserkanalansammlungssystem. Dieses wurde Fremdfirmen von den Crosslandheavy aufgenommen.
Ausrüstung und Materialien

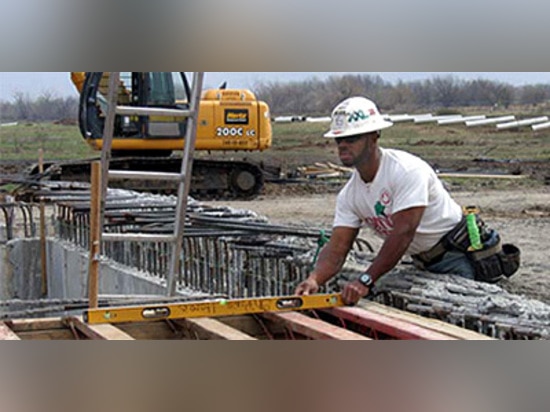

Das Projekt dort erfordert, 35 Stücke Hauptc$ausrüstungschaber, Bulldozer und Kipper auf Aufstellungsort zu sein. Es gab 1,500ft der inländischen Wasserlinie, die zusammen mit 5,800ft des Prozess- und gesundheitlichen Abwasserkanals gelegt wurde. Das Gebäude selbst hat 14,000ft der Kandare und der Gosse mit 20,300ft des Sturm- und Dachentwässerungrohres erfordert.
Während des Grundvorbereitung 400,000yd ³ des Schmutzes, einschließlich Mutterbodenabbau wurden in Aushöhlung verschoben, wurde 23,000t des Lime-kilnstaubes für Bodenvermörtelung verwendet und ³ 50,000yd des Betons wurde für die Unterseite und die Grundlagen gegossen, die auch 110,000t des gesamten niedrigen Kurses und 300,000t des Kieses erforderten. Über 93,000yd wurden ² der Asphaltpflasterung für die Verschiffenbereiche gelegt.
